发布时间:2025年08月21日
为护航十五运和城市安全发展,保障人民群众生命财产安全,燃气东区分公司始终坚持“人民至上、生命至上”,与天河区政府上下联动,积极推动涉十五运天河体育中心赛事场馆周边道路老旧燃气管网的更新改造,防范化解安全风险。近日,天河体育中心赛事场馆周边道路(天河路、广州大道和体育东路)的5个燃气管道改造工程已圆满收官,赛事期间燃气供应将平稳安全。
前期准备 强化沟通与合力。十五运天河赛事场馆位处市中心道路交通主命脉,周边商业综合体和居民小区密集,为赛馆输气的中压管道已长时间运行、存在老化腐蚀情况,化解安全隐患迫在眉睫。燃气东区分公司高度重视,于2024年3月起开展改造工程前期工作,积极主动对接市交通局、区城管局、交警大队、属地街道和市人防办等政府部门,广州地铁、市道路事务中心和管线单位等权属单位,以最快速度完成交通占道挖掘许可、公交场站占用审批和隧道桥梁安全评估等多项手续;并与属地街道及居委社区、小区物业等单位建立了协商沟通机制

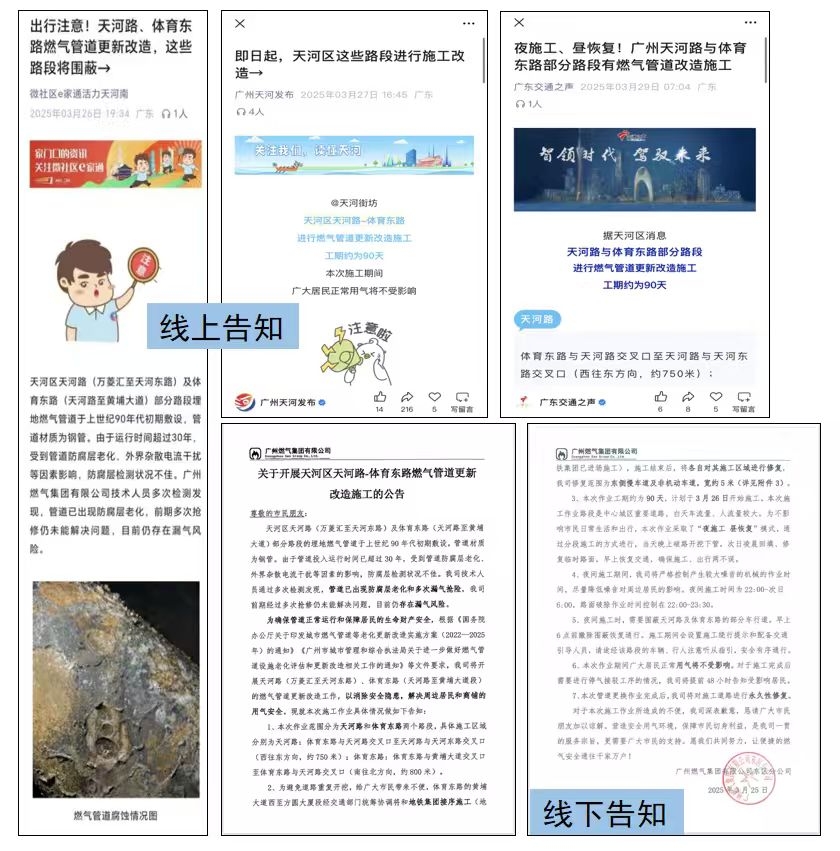

项目实施前通过线上线下广泛宣传告知
施工过程 攻坚克难 通宵鏖战。2024年12月初,陆续开展天河路(体育西路至体育东路段)(体育东路至天河东路段)、广州大道(天河立交至天河北路段)(天河北路至白云区医院段)和体育东路(天河路至黄埔大道段)5个改造工程的施工,管道改造长度约3.8公里。
为减少施工对城市交通和市民生活产生影响,施工安排在夜间进行(晚22点至翌日6点),6点前开挖、铺管、回填和临时沥青路面修复,结束后施工机具从现场拉走,白天恢复交通通行并进行检查、复盘。施工管理首次采用夜间值班制,由2名青年党员和2名共青团员组成“2+2”青年工程管理小组,对夜间施工作业现场轮守,巡检值班。“今晚计划下管24米”“开始围蔽”“开始管沟开挖”“今天现场施工完成18米”……各项目施工管理群,每天施工路段、施工计划、施工时间和作业工序等各种进展信息、照片和视频实时更新,反映问题和求援求助,反馈快处置更快。5个工程的实施过程中,每个环节管控有效、衔接有序、零纰漏。

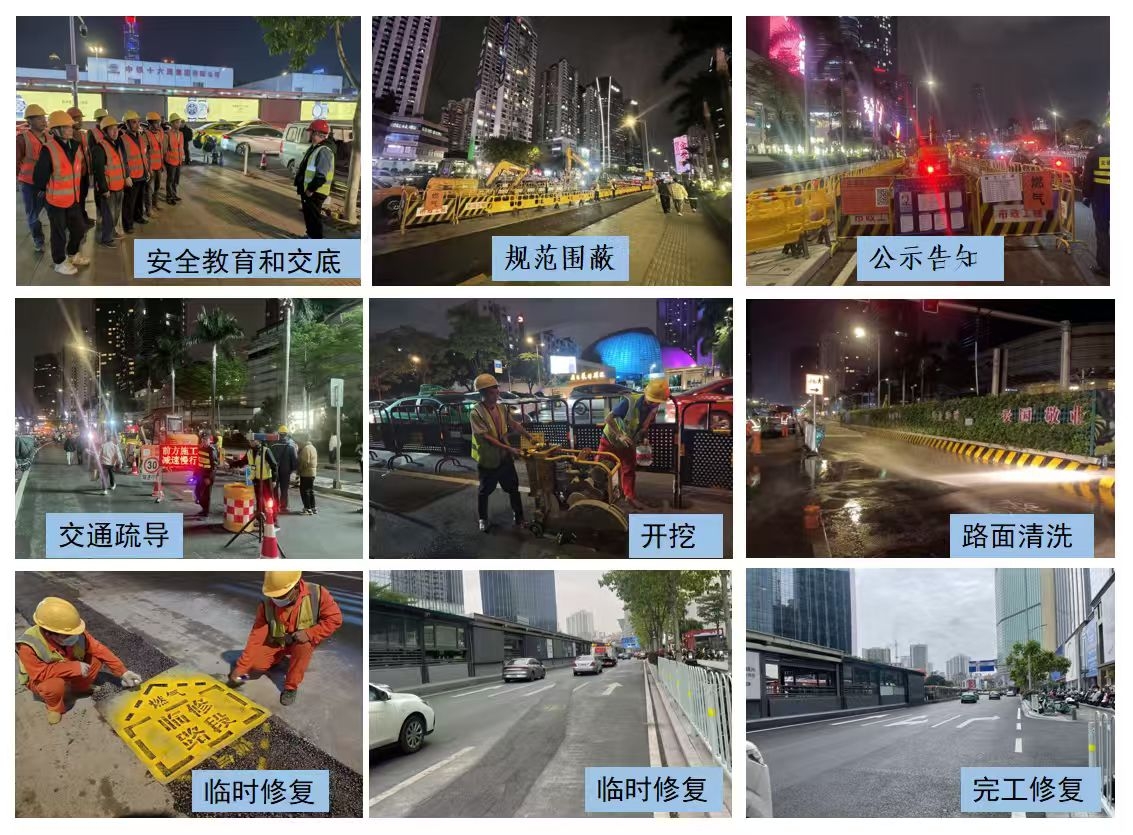

施工过程

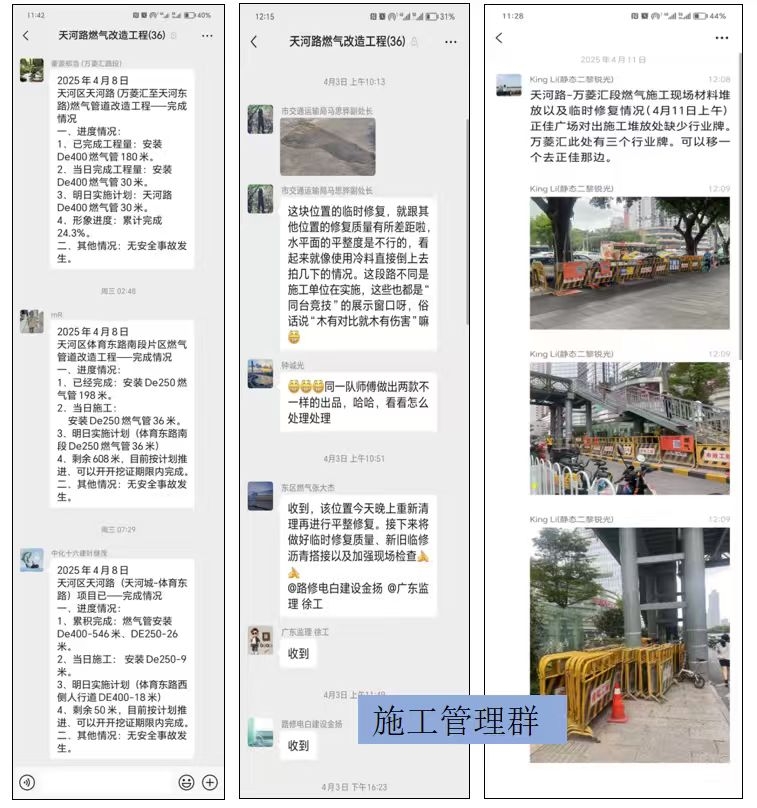

施工管理群
工程完工 成效满满。经过8个月紧张施工,5个更新改造工程顺利完成。其中,天河区天河路(天河城至万菱汇)燃气管道改造工程被广州市交通运输局作为城市道路占道施工优秀案例和创新宣传告知工作优秀案例供各单位学习借鉴,也为接下来推进黄埔大道和中山大道等中心城区主干道的管道改造工作提供了新的思路、新的标杆。

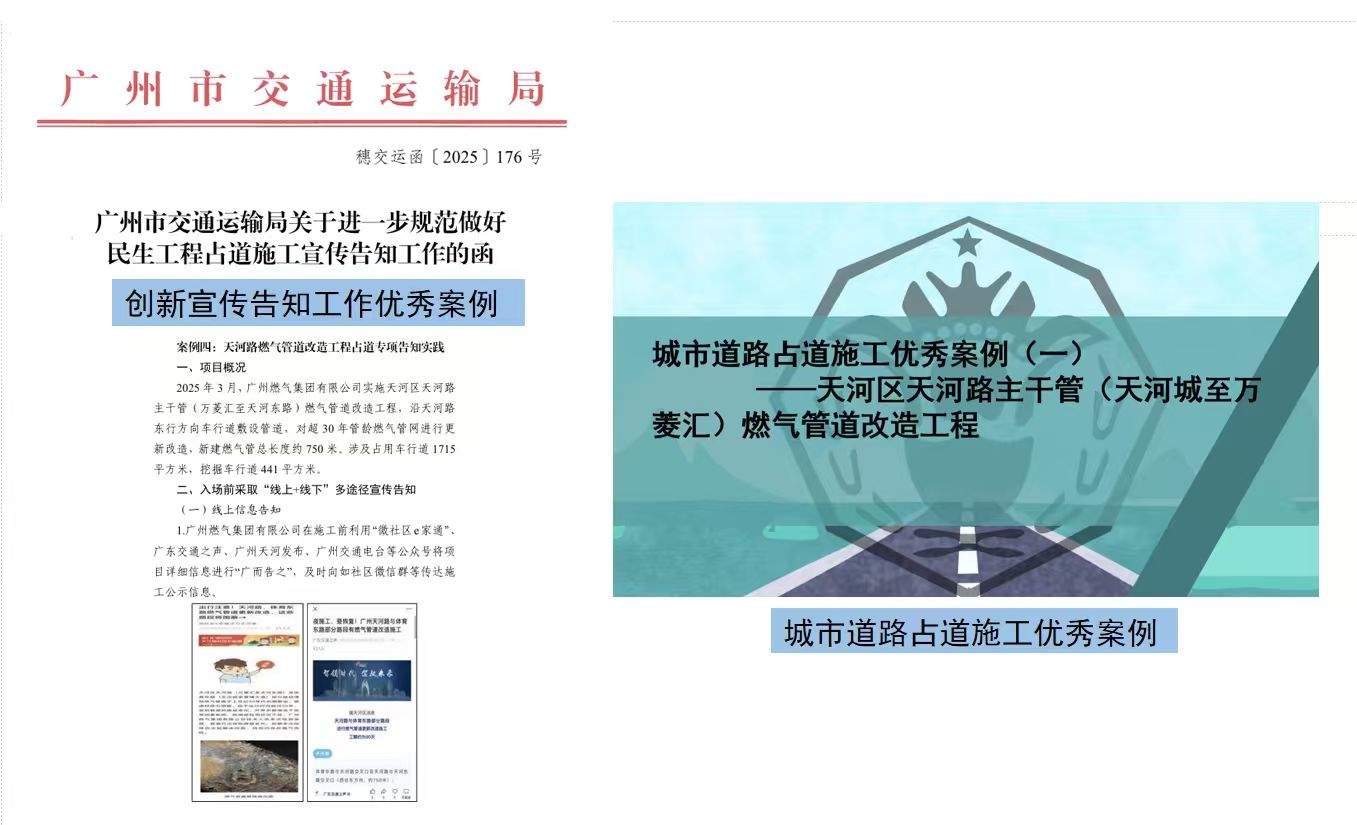

天河区天河路(天河城至万菱汇)燃气管道改造工程获得广州市交通运输局通报
作为城市道路占道施工优秀案例和创新宣传告知工作优秀案例供学习借鉴
